重庆市渝北区水利局关于木耳片区、永庆片区供水管网老化更新改造工程初步设计的批复
重庆渝北城市更新建设有限公司:
你司《关于开展木耳片区、永庆片区供水管网老化更新改造工程初步设计报告审查的函》(城市更新函〔2025〕111号)收悉。2024年10月16日,我局组织了《木耳片区、永庆片区供水管网老化更新改造工程初步设计》评审会,会上各专家和代表进行了深入的讨论提出了修改意见。设计单位根据修改意见对初步设计进行了修改完善并提交了初步设计报批稿。根据重庆市渝北区发展和改革委员会立项文件(渝北发改投〔2024〕222号)(项目代码:2404-500112-04-01-348492),以及木耳片区、永庆片区供水管网老化更新改造工程初步设计专家组审查意见,批复如下:
一、工程概况
本工程主要由供水管道及附属工程组成。拟建DN100~DN125给水管道衔接茨竹高位水池DN125出水管道并延伸至雨台山水厂供水范围,给水管道全长13885m。其中新建DN125给水管道11355m,主要为延伸至雨台山供区主供水管网;另重建DN100给水管道2530m,主要因雨台山水厂原供区管道已破损而重建。为保证管道给水安全、方便维修及运行管理的需要,管道每隔一定距离设置检修阀井、排气阀井、放空阀井以及镇墩和支墩等附属设施。
二、工程任务和规模

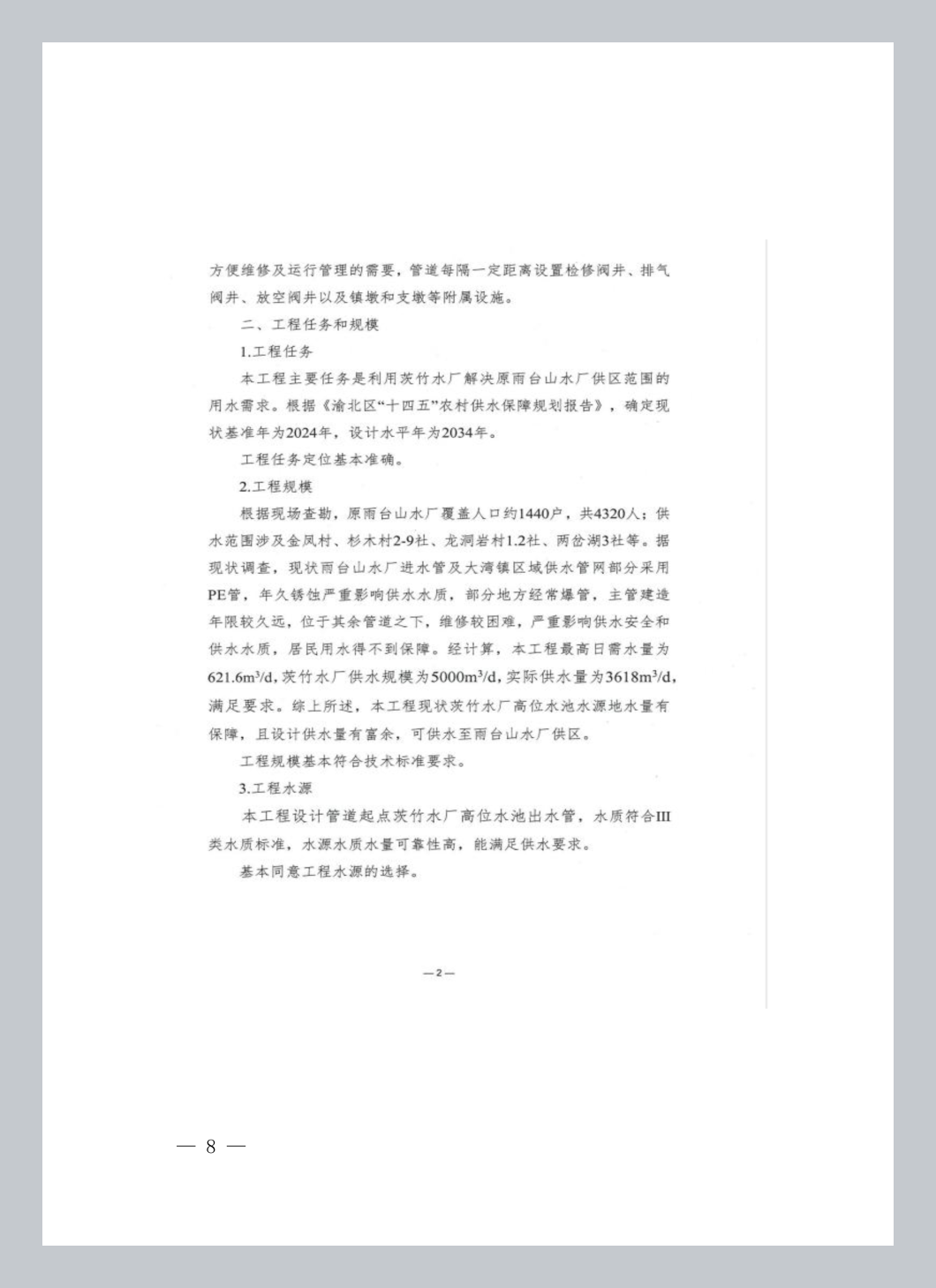

本工程主要任务是利用茨竹水厂解决原雨台山水厂供区范围的用水需求。根据《渝北区“十四五”农村供水保障规划报告》,确定现状基准年为2024年,设计水平年为2034年。
(二)工程规模
本工程最高日需水量为621.6m³/d,茨竹水厂供水规模为5000m3/d,实际供水量为3618m3/d,满足要求。综上所述,本工程现状茨竹水厂高位水池水源地水量有保障,且设计供水量有富余,可供水至雨台山水厂供区。
(三)工程水源
本工程设计管道起点茨竹水厂高位水池出水管,水质符合Ⅲ类水质标准,水源水质水量可靠性高,能满足供水要求。

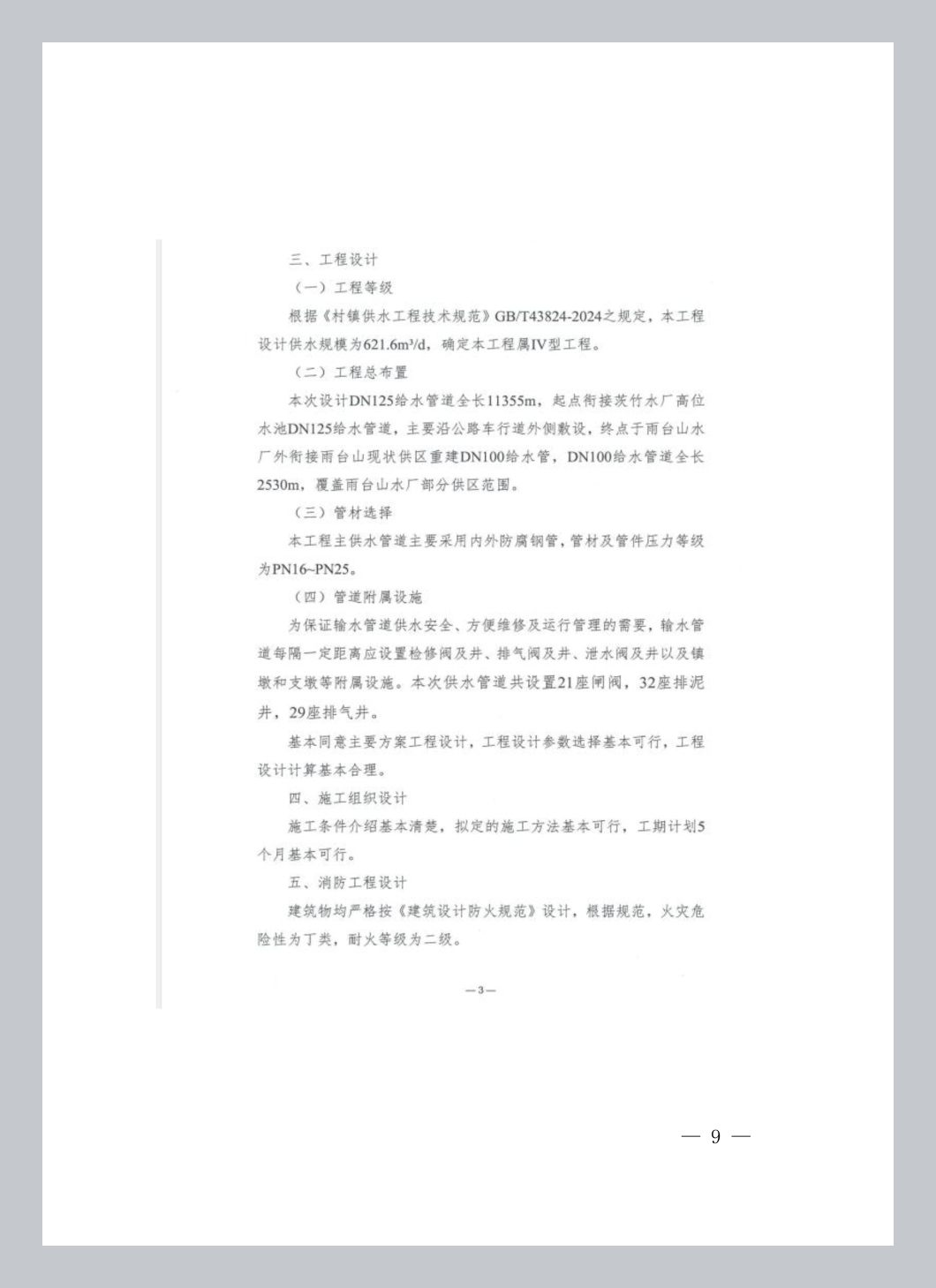

三、工程设计
根据《村镇供水工程技术规范》GB/T43824-2024之规定,本工程设计供水规模为621.6m³/d,确定本工程属IV型工程。
(二)工程总布置
本次设计DN125给水管道全长11355m,起点衔接茨竹水厂高位水池DN125给水管道,主要沿公路车行道外侧敷设,终点于雨台山水厂外衔接雨台山现状供区重建DN100给水管,DN100给水管道全长2530m,覆盖雨台山水厂部分供区范围。
(三)管材选择
本工程主供水管道主要采用内外防腐钢管,管材及管件压力等级为PN16~PN25。
(四)管道附属设施
为保证输水管道供水安全、方便维修及运行管理的需要,输水管道每隔一定距离应设置检修阀及井、排气阀及井、泄水阀及井以及镇墩和支墩等附属设施。本次供水管道共设置21座闸阀,32座排泥井,29座排气井。
四、施工组织设计
按设计拟定施工方法,工期计划5个月。
五、消防工程设计
建筑物均严格按《建筑设计防火规范》设计,根据规范,火灾危险性为丁类,耐火等级为二级。

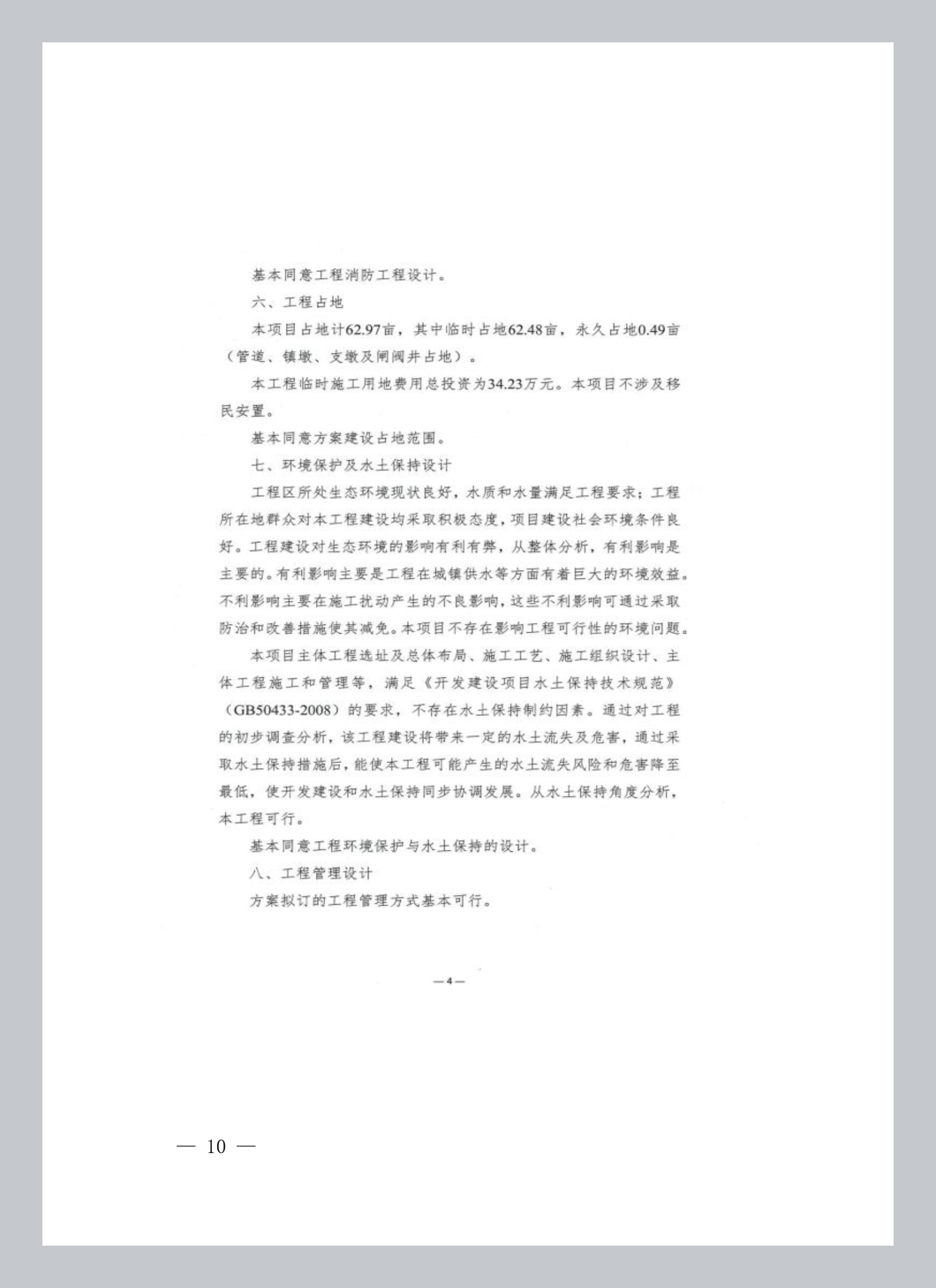

六、工程占地
本项目占地计62.97亩,其中临时占地62.48亩,永久占地0.49亩(管道、镇墩、支墩及闸阀井占地)。
本工程施工用地费用总投资为34.23万元。本项目不涉及移民安置。
七、环境保护及水土保持设计
工程区所处生态环境现状良好,水质和水量满足工程要求;工程所在地群众对本工程建设均采取积极态度,项目建设社会环境条件良好。工程建设对生态环境的影响有利有弊,从整体分析,有利影响是主要的。有利影响主要是工程在城镇供水等方面有着巨大的环境效益。不利影响主要在施工扰动产生的不良影响,这些不利影响可通过采取防治和改善措施使其减免。本项目不存在影响工程可行性的环境问题。
本项目主体工程选址及总体布局、施工工艺、施工组织设计、主体工程施工和管理等,满足《开发建设项目水土保持技术规范》(GB50433-2008)的要求,不存在水土保持制约因素。通过对工程的初步调查分析,该工程建设将带来一定的水土流失及危害,通过采取水土保持措施后,能使本工程可能产生的水土流失风险和危害降至最低,使开发建设和水土保持同步协调发展。从水土保持角度分析,本工程可行。
八、工程管理
本工程项目业主为重庆渝北城市更新建设有限公司,工程建好后由川渝高竹水务发展有限公司进行运行管理。

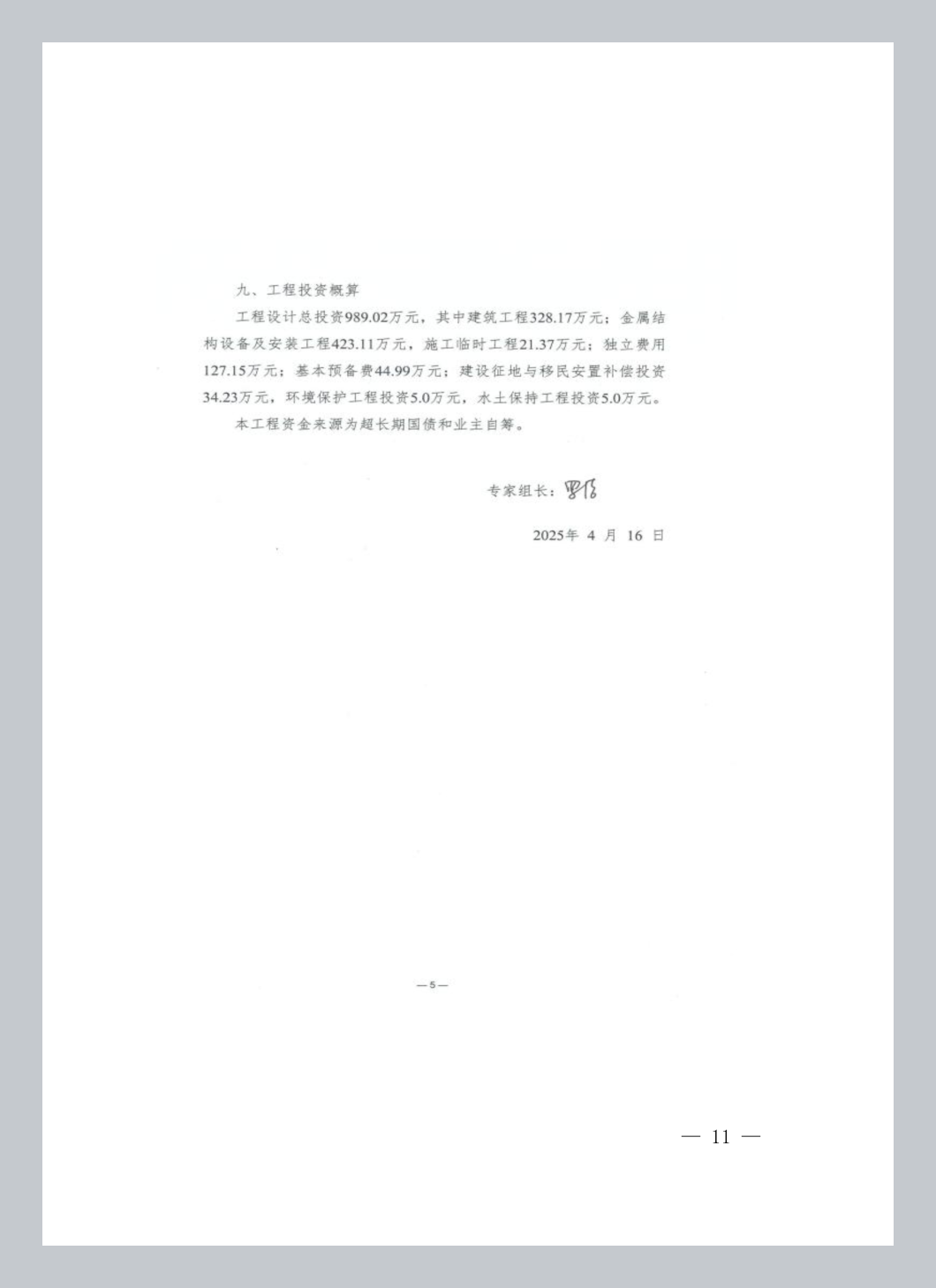

九、工程投资
工程设计概算总投资989.02万元,其中建筑工程328.17万元;金属结构设备及安装工程423.11万元,施工临时工程21.37万元;独立费用127.15万元;基本预备费44.99万元;建设征地与移民安置补偿投资34.23万元,环境保护工程投资5.0万元,水土保持工程投资5.0万元。
十、其他事项
(一)请认真组织好该项目下阶段施工设计工作。施工设计应按现行标准、规范以及初步设计专家审查意见进一步完善和优化。
(二)请严格执行项目法人责任制、招投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程管理质量和安全。加强项目进度、质量、安全及资金管理,确保项目保质保量按时完成。
(三)工程施工过程中,严禁随意进行设计变更,确需对初设批复内容进行变更的,须严格按区政府文件《关于进一步规范政府投资项目设计变更管理的通知》(渝北府办〔2022〕33号)等相关规定执行。

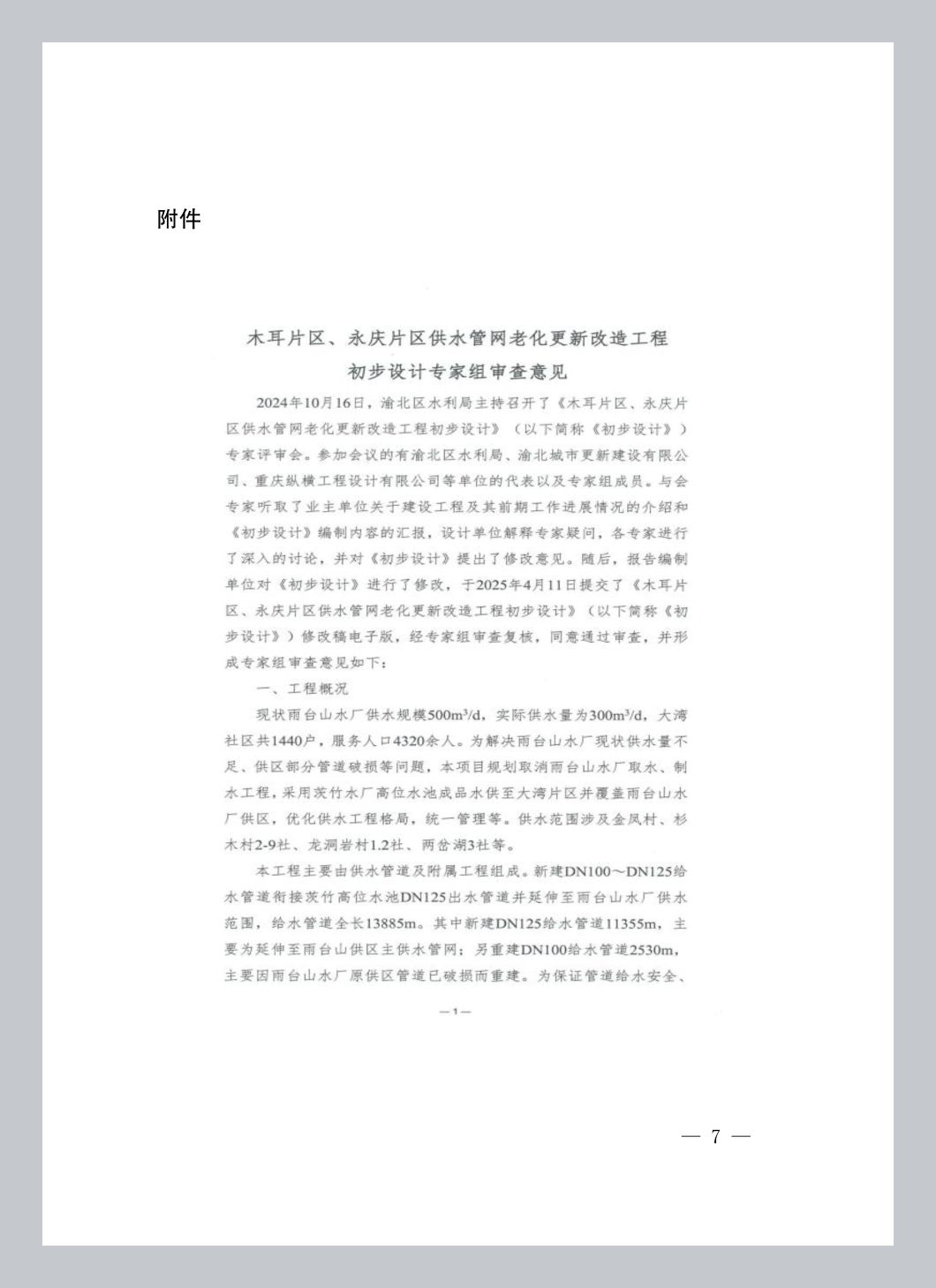

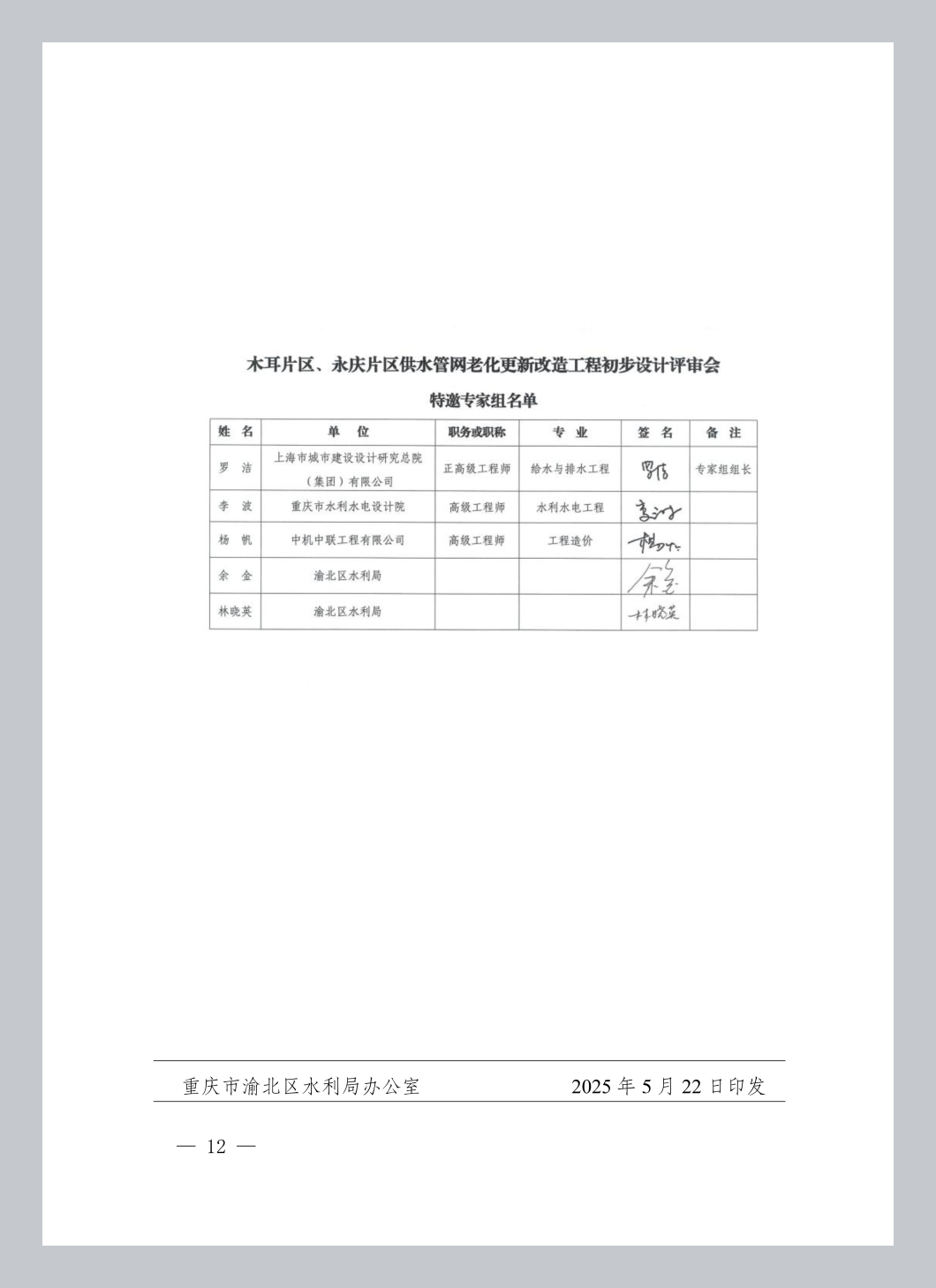

附件:木耳片区、永庆片区供水管网老化更新改造工程初步设计专家组审查意见
重庆市渝北区水利局
2025年5月22日
(此件公开发布)
