重庆市渝北区水利局关于渝北区大盛镇仙女洞水厂主管网改造及扩网工程初步设计的批复

大盛镇人民政府:

你镇《关于报审仙女洞水厂主管网改造及扩网工程初设方案(报批稿)的函》(大盛府函〔2023〕137号)收悉。2023年7月28日,我局组织开展了《渝北区大盛镇仙女洞水厂主管网改造及扩网工程初步设计》评审会,会上各位专家和代表进行了深入的讨论并提出了修改意见。设计单位对初步设计进行了修改完善并提交了初步设计报批稿。根据重庆市渝北区发展和改革委员会立项文件(渝北发改投〔2023〕490号)(项目代码:2311-500112-04-01-594402),以及渝北区大盛镇仙女洞水厂主管网改造及扩网工程初步设计专家组审查意见,批复如下:

一、工程概况

渝北区大盛镇仙女洞水厂主管网改造及扩网工程位于重庆市渝北区大盛镇天险洞村、菊花坝村、东河村,距离渝北城区约60km。工程所在区域内当前的对外交通为公路交通,交通便利。

仙女洞水厂至菊花坝方向主管为DN100PE管,老化及损坏严重,管网漏损率大,以及大盛镇天险洞村、菊花坝村、东河村,大盛村5社、鱼塘村6-11社、顺龙村5、6社、隆盛村1-7社等部分村民供水目前仍为管理困难、水处理工艺较为落后的小型集中供水工程,由于水源不稳定甚至断流,导致该部分村民饮水不能得到良好保障。本工程采用仙女洞水厂成品水作为水源,针对以上问题通过管网改造和扩网的方式提高大盛菊花坝村、天险洞村、东河村、鱼塘村、隆盛村共计1118户的供水保障率。本工程设计供水规模为165.33(m3/d),确定现状基准年为2022年,设计水平年为2030年。依据《村镇供水工程技术规范》(SL310-2019)及《防洪标准》等的有关规定,本工程属IV型工程,设计保证率为P=95%,防洪标准可按20年一遇洪水设计,30年一遇洪水进行校核;根据《水利水电工程等级划分及洪水标准》(SL252-2017)规定,永久性水工建筑物级按设计流量确定,本工程设计流量小于1m3/s,主要建(构)筑物、次要建筑物等级均为5级。本工程管道设计使用年限为30年,机电设备设计使用年限为20年。

二、工程布置

本次设计主要为管网工程,主要由供水管道及附属工程组成。

(1)采用DN100(抗压等级1.6Mpa)衬塑钢管更换仙女洞水厂至菊花坝方向主管4509m。

(2)从菊花坝村委会(仙女洞水厂主管)接入,采用DN50(抗压等级2.0Mpa)衬塑钢管沿已有公路布置,覆盖菊花坝4、5社168户282人。

(3)从魏家湾(仙女洞水厂主管)接入,采用DN65(抗压等级1.6Mpa)衬塑钢管沿已有公路布置,末端接入板栗坡水池,覆盖东河村12~15社303户751人。

(4)从干坝(仙女洞水厂主管)接入, 采用DN50(抗压等级1.6Mpa)衬塑钢管沿已有公路布置,覆盖天险洞10社、鱼塘8、9社36人。

(5)从仙女洞水厂白云寺高位水池接入,采用DN32(抗压等级1.6Mpa)衬塑钢管沿已有登山步道布置,覆盖天险洞村3、8、9、12社186人。

(6)菊花坝4、5社168户,隆盛村1~7社共549户,天险洞10社87户、鱼塘8社毛家垭口5户、鱼塘9社空壳村6户,共计815户入户管,入户管后依次设置表前阀、水表、表后闸阀。

三、主要建设内容

本工程供水管道由供水干、支管组成。(1)采用DN100*(1.6MP)衬塑钢管更换主管4509m。(2)扩网部分主要管材如下:DN65*(1.6MP)衬塑钢管2754m,DN50*(2.0MP)衬塑钢管1675m,DN32*(1.6MP)衬塑钢管9159m,DN20*(1.6MP)衬塑钢管4504m。入户管采用DN152*(1.6MPa)PE管,以每户60m计,共计815户,总长为48900m。配套闸井79个。

管道由DN100(抗压等级1.6Mpa)衬塑钢管、DN65(抗压等级1.6Mpa)衬塑钢管、DN50(抗压等级1.6Mpa)衬塑钢管、DN32(抗压等级1.6Mpa)衬塑钢管、DN20(抗压等级1.6Mpa)衬塑钢管、DN15(抗压等级1.6Mpa)PE管组成共设置碳钢法兰检修阀34个、碳钢法兰排气阀20个、碳钢法兰泄水阀3个,减压阀22个。

四、主要建筑物设计

(1)工程水源

本工程需解决天险洞村、菊花坝村、东河村、隆盛村等部分村民供水保障率不高的问题,供区附近主要有仙女洞水厂主管网经过,能通过自流的方式供至本次需扩网的区域,故水源选择仙女洞水厂成品水。

根据《仙女洞水厂实施方案报告》,水厂设计供区为菊花坝村、天险洞村及周边农村,设计规模为500m3/d。水厂目前实际供区为1289户,2782人,用水量约为320m3/d,实际供水量不到300m3/d。结合仙女洞水厂运行情况,仙女洞水厂设计日供水规模为500m3/d,现状富余量约180m3/d。根据正在编制的《渝北区洛碛镇移民智慧饮水保障工程初步设计》,拟将鱼嘴水厂的成品水从张关铺设DN125衬塑钢管至仙女洞水厂,对仙女洞水厂进行水量补给,补给量为500m3/d,使工程供区范围内用水保证率达到设计要求,现状与规划均能满足本次扩网供区的水量要求。

(2)工程地质

项目区处于渝东平行岭谷地带,狭长条形山与宽缓的丘陵谷地相间排列,山脉为东北走向,山顶多石灰岩,经流水侵蚀、溶蚀,发育成“一山二岭一槽”或“一山三岭一槽”地貌,槽状谷地是农耕地带,条形山地之间是宽缓的丘陵谷地,山脊两侧中沟较发育,地形坡度10~15°。

工程所在区域位于杨子准地台四川台坳东陷褶束华蓥山穷褶束。区内主要构造为铜锣峡背斜,项目区位于铜锣峡背斜中段,由北向南从铜锣峡背斜南起重庆铜锣峡长江南岸,北经温塘峡邻水孔家山,轴向北20°~35°东,呈向西弯突的弧形,区域延长92km。轴部缓,翼部陡,组成不对称的箱状褶曲,一般为东翼陡,底层倾角54°~82°,西翼缓,底层倾角28°~60°。轴部出露地层主要为嘉陵江组灰岩,翼部出露地层为嘉陵江组至新田沟组。区内无区域性大断裂,断层不发育,区域构造总体较稳定。根据《中国地震烈度区划图(1990)》,本区地震基本烈度为Ⅵ度。

场地区域所处地段未发现滑坡、断层破碎带、地下硐室、危岩、滚石等不良地质现象,场区自然环境稳定,场地处于稳定状态,适宜本工程的建设。

(3)配水管网设计

本工程主要由供水管道及附属工程组成。

(1)采用DN100(抗压等级1.6Mpa)衬塑钢管更换仙女洞水厂至菊花坝方向主管4509m。

(2)从菊花坝村委会(仙女洞水厂主管)接入,采用DN50(抗压等级2.0Mpa)衬塑钢管沿已有公路布置,覆盖菊花坝4、5社168户282人。

(3)从魏家湾(仙女洞水厂主管)接入,采用DN65(抗压等级1.6Mpa)衬塑钢管沿已有公路布置,末端接入板栗坡水池,覆盖东河村12~15社303户751人。

(4)从干坝(仙女洞水厂主管)接入, 采用DN50(抗压等级1.6Mpa)衬塑钢管沿已有公路布置,覆盖天险洞10社、鱼塘8、9社36人。

(5)从仙女洞水厂白云寺高位水池接入,采用DN32(抗压等级1.6Mpa)衬塑钢管沿已有登山步道布置,覆盖天险洞村3、8、9、12社186人。

(6)菊花坝4、5社168户,隆盛村1~7社共549户,天险洞10社87户、鱼塘8社毛家垭口5户、鱼塘9社空壳村6户,共计815户入户管,入户管后依次设置表前阀、水表、表后闸阀。

为保证管道输水安全、方便维修及运行管理的需要,管道每隔一定距离设置检修阀井、排气阀井、泄水阀井、减压阀井以及镇墩和支墩等附属设施。设置泄水阀井3座,排气阀井20座,检修阀井34座,减压阀井22座。

五、工程占地

本项目占地共计17.08亩,其中永久占地0.18亩(镇墩、支墩及闸阀井占地),临时占地16.9亩(管道开挖占地)

六、工程管理

本建设项目由大盛镇人民政府负责项目实施前后的协调、管理工作。本工程建成后由重庆渝港建设投资集团有限公司进行运行管理。工程项目维护运行管理费由企业营业收入支付。

七、工程投资

渝北区大盛镇仙女洞水厂主管网改造及扩网工程概算总投资为349.54万元,其中建筑工程99.15万元,金属结构设备及安装工程169.50万元,施工临时工程16.03万元,独立费用为32.44万元,基本预备费15.86万元,建设征地与移民安置补偿费为9.55万元,环境保护费为2.00万元,水土保持费为5.00万元。

八、其他事项

(一)请认真组织好该项目下阶段施工图设计工作。施工图设计应按现行标准、规范、咨询报告和初步设计专家审查意见进一步完善和优化。

(二)请严格执行项目法人制、招投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程管理质量和安全。加强项目进度、质量、安全及资金管理,确保项目保质保量按时完成。

(三)工程施工过程中,严禁随意进行设计变更,确需对初设批复内容进行变更的,须按区政府文件《关于进一步规范政府投资项目设计变更管理的通知》(渝北府办〔2022〕33号)等相关规定执行。

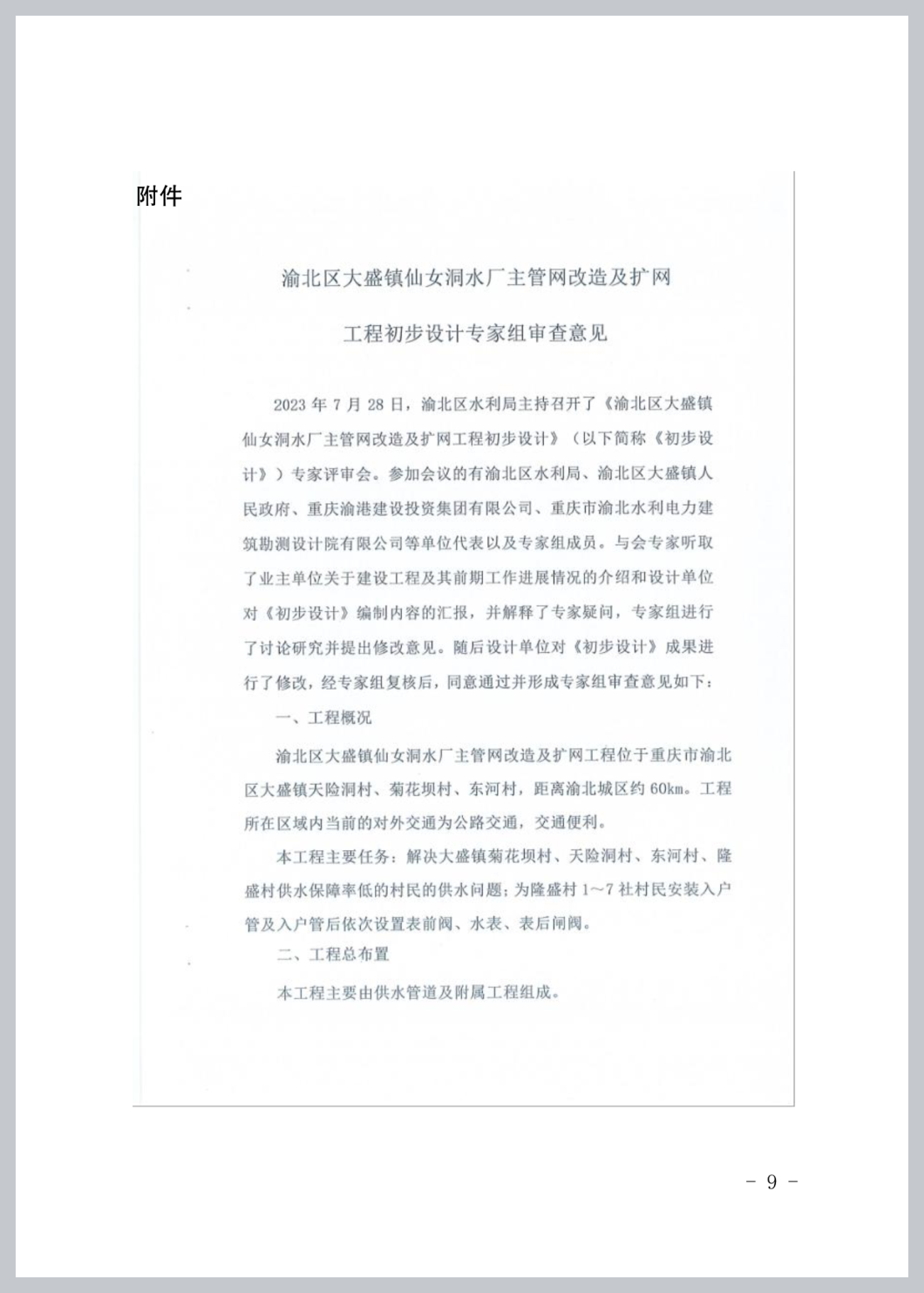

附件:渝北区大盛镇仙女洞水厂主管网改造及扩网工程初步设计专家组审查

      意见

重庆市渝北区水利局

2023年12月28日
