重庆市渝北区水利局关于木耳镇新乡村片区供水管网改造工程初步设计的批复
木耳镇政府:
你镇《关于申请审查新乡村片区供水管网改造工程初步设计报告的请示》(木耳府文〔2023〕24号)收悉。2023年6月30日,我局组织开展了《渝北区木耳镇新乡村片区供水管网改造工程初步设计》评审会,会上各位专家和代表进行了深入的讨论并提出了修改意见。设计单位对初步设计进行了修改完善并提交了初步设计报批稿。根据重庆市渝北区发展和改革委员会立项文件(渝北发改投〔2023〕279号)(项目代码:2111-500112-04-01-416513),重庆中泰工程咨询有限公司出具的《木耳镇新乡村片区供水管网改造工程初步设计咨询报告》,以及木耳镇新乡村片区供水管网改造工程初步设计专家组审查意见,批复如下:
一、工程概况

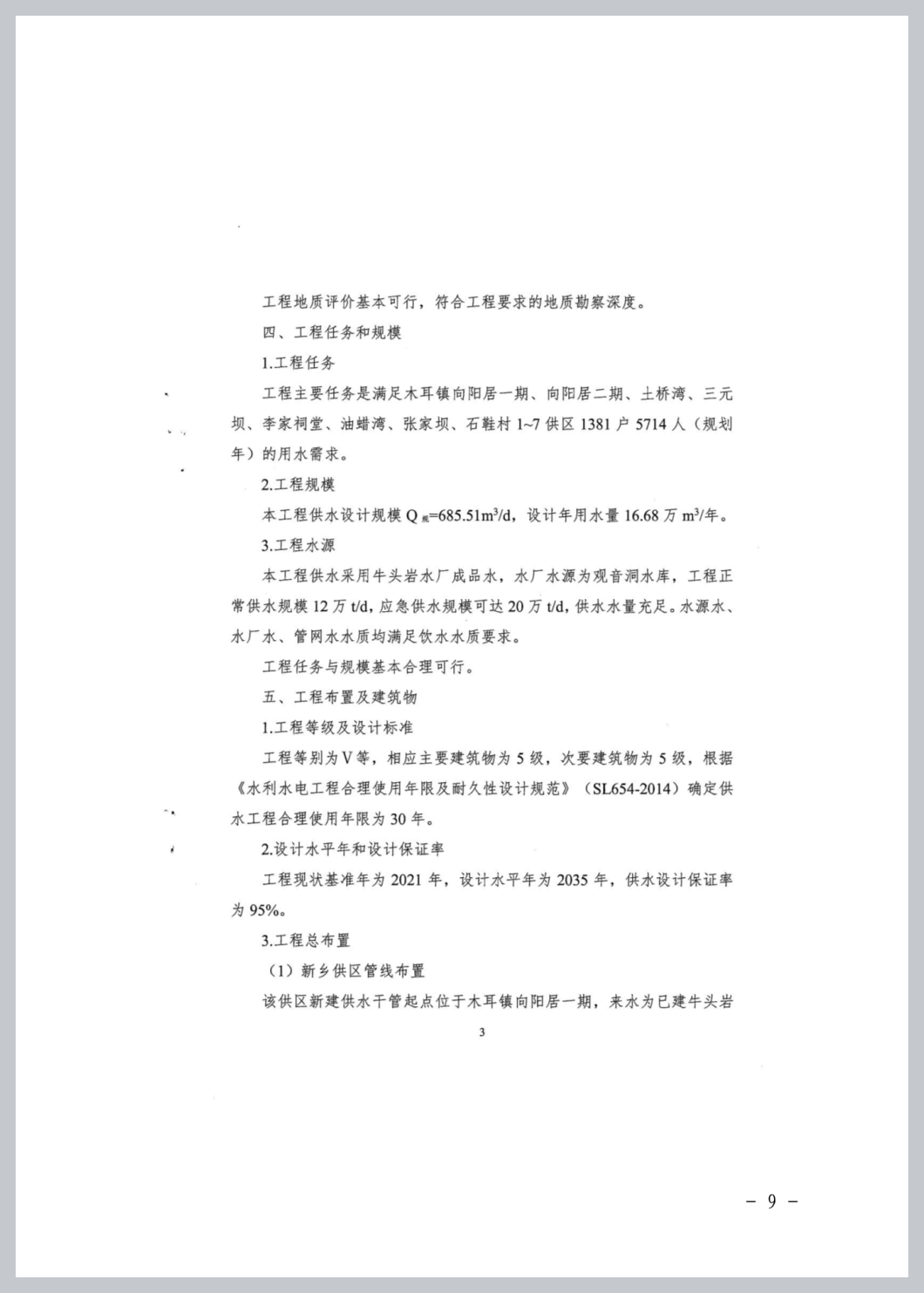

木耳镇新乡村片区供水管网改造工程位于重庆市渝北区木耳镇,本工程供水采用牛头岩水厂成品水,水厂水源为观音洞水库,工程现状基准年为2021年,设计水平年为2035年;供水设计规模Q规=685.51m³/d,设计年用水量16.68万m³/年。工程供水保证率为95%。依据《村镇供水工程技术规范》(SL310-2019)的规定,确定本次供水工程为Ⅴ等工程,主要建筑物为5级,次要建筑物为5级,根据《水利水电工程合理使用年限及耐久性设计规范》(SL654-2014)确定供水工程合理使用年限为30年。
本工程建成后可解决木耳镇向阳居一期、向阳居二期、土桥湾、三元坝、李家祠堂、油蜡湾、张家坝、石鞋村1~7供区1381户5714人(规划年)的现状管道修建年限已久,管道损坏多,维修成本大等问题。
二、工程布置
(一)新乡供区管线布置

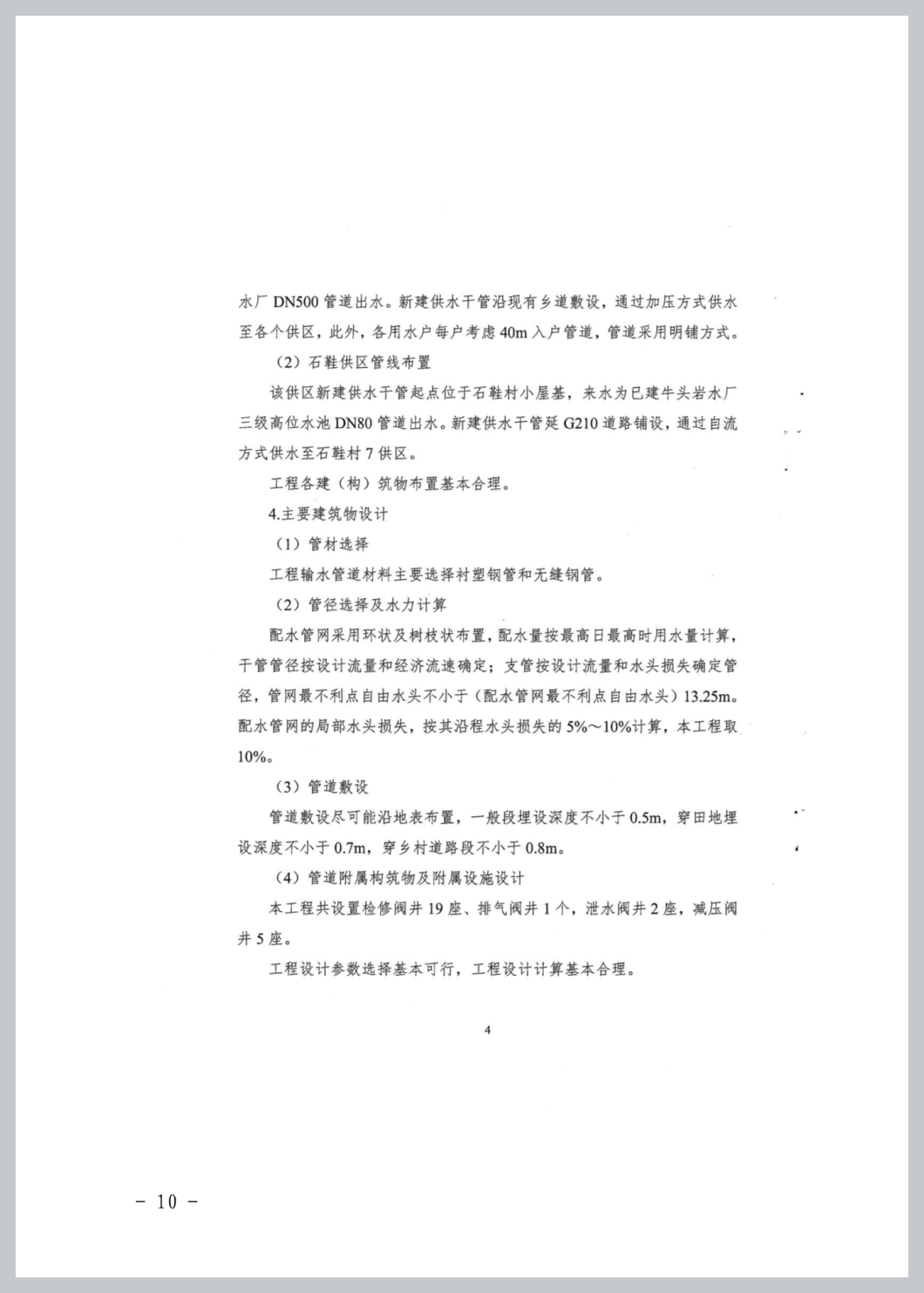

该供区新建供水干管起点位于木耳镇向阳居一期,来水为已建牛头岩水厂DN500管道出水。新建供水干管沿现有乡道敷设,通过加压方式供水至各个供区,此外,各用水户每户考虑40m入户管道,管道采用明铺方式。
(二)石鞋供区管线布置
该供区新建供水干管起点位于石鞋村小屋基,来水为已建牛头岩水厂三级高位水池DN80管道出水。新建供水干管延G210道路铺设,通过自流方式供水至石鞋村7供区。
(三)主要建筑物设计
(1)管材选择
工程输水管道材料主要选择衬塑钢管和无缝钢管。
(2)管径选择及水力计算
配水管网采用环状及树枝状布置,配水量按最高日最高时用水量计算,干管管径按设计流量和经济流速确定;支管按设计流量和水头损失确定管径,管网最不利点自由水头不小于(配水管网最不利点自由水头)13.25m。配水管网的局部水头损失,按其沿程水头损失的5%~10%计算,本工程取10%。
(3)管道敷设
管道敷设尽可能沿地表布置,一般段埋设深度不小于0.5m,穿田地埋设深度不小于0.7m,穿乡村道路段不小于0.8m。
(4)管道附属构筑物及附属设施设计
本工程共设置检修阀井19座、排气阀井1个,泄水阀井2座,减压阀井5座。
三、主要建设内容

本工程建设内容主要为供水管网改造工程,供水管网采用无缝钢管和衬塑钢管,长度为16065m,其中DN200无缝钢管长度181m,DN150无缝钢管长度3417m,DN100无缝钢管长度1459m,DN80衬塑钢管长度4101m,DN65衬塑钢管长度281m,DN50衬塑钢管长度2439m,DN40衬塑钢管长度1041m,DN32衬塑钢管长度2741m,DN25衬塑钢管长度405m,新建闸阀井27座(含检修阀井19座、排气阀井1座、泄水阀井2座,减压阀井5座),安装向阳居一期、向阳居二期、土桥湾、三元坝、李家祠堂、油蜡湾、张家坝供区1093户入户管道及水表等,入户管道按照每户40m计算,长度共计43720m。
四、工程占地
本工程建设永久占地0.17亩,临时占地27.42亩,永久征地包括工程建设构筑物征地、工程管理范围等,由工程建设一次性征用。
五、工程管理
本建设项目业主为渝北区木耳镇人民政府,工程建好后由重庆两江水务有限公司进行管理,工程项目维护运行管理费由企业营业收入支付。
六、工程投资

渝北区木耳镇新乡村片区供水管网改造工程概算总投资为475.56万元,其中建筑工程86.13万元,金属结构设备及安装工程278.62万元,施工临时工程22.45万元,独立费用为51.5万元,基本预备费21.93万元,建设征地与移民安置补偿费为6.63万元,环境保护费为0万元,水土保持费为8.3万元。
本工程资金全部采用区级财政资金。
七、其他事项
(一)请认真组织好该项目下阶段施工图设计工作。施工图设计应按现行标准、规范、咨询意见和初步设计专家组审查意见进一步完善和优化。
(二)请严格执行项目法人责任制、招投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程管理质量和安全。加强项目进度、质量、安全及资金管理,确保项目保质保量按时完成。
(三)工程施工过程中,严禁随意进行设计变更,确需对初设批复内容进行变更的,须按区政府文件《关于进一步规范政府投资项目设计变更管理的通知》(渝北府办〔2022〕33号)等相关规定执行。

附件:木耳镇新乡村片区供水管网改造工程初步设计专家组审查意见
重庆市渝北区水利局
2023年8月22日
