-
- [ 索引号 ]
- 11500112009315762E/2022-00107
- [ 发文字号 ]
- 渝北水利许可〔2022〕37号
-
- [ 主题分类 ]
- 水利、水务
- [ 体裁分类 ]
- 行政许可
-
- [ 发布机构 ]
- 渝北区水利局
-
- [ 生成日期 ]
- 2022-06-14
- [ 发布日期 ]
- 2022-06-15
重庆市渝北区水利局关于渝北区统景场镇供水主管网改造工程水土保持方案准予行政许可的决定
重庆市渝北区统景镇人民政府:
你公司提交的渝北区统景场镇供水主管网改造工程水土保持方案审批申请表(项目代码:2020- 500112-76-01-153292)和《渝北区统景场镇供水主管网改造工程水土保持方案报告书》收悉,经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。
一、项目概况
本项目位于统景镇,项目占地共计5.42hm2,其中永久征地0.84hm2,临时占地4.58hm2。项目新建供水主管23.034km(含温塘河穿越段30m),新建供水支管229.74km,新建蓄水池3座、新建泵站2座及附属设施。设计供水规模为7000m3/d,时间化系数为1.6,管道最大设计供水流量为129.63L/s,工程为Ⅴ等,主要建筑物级别为5级。本项目总挖方13.51万m3,总填方12.99万m3,余方0.52万m3,余方胜利村堆场(两江大道北延伸段弃土场),项目不单独设置取、弃土场。本项目已于2021年11月开工,预计2022年11月完工,总工期13个月。项目总投资2245.35万元,其中土建工程投资1334.90万元,资金来源为区财政。
二、水土保持方案总体意见
(一)方案编制所依据的法律法规、技术标准及相关资料等基本正确。
(二)同意方案设计水平年为2022年。
(三)同意水土流失防治责任范围界定,水土流失防治责任范围面积为5.42hm2。
(四)同意项目水土流失防治标准执行等级为西南紫色土区建设类项目一级标准。
(五)同意水土流失防治目标。
(六)基本同意水土流失防治分区和分区防治措施体系。
(七)基本同意水土保持方案实施进度安排。
(八)基本同意水土保持监测时段、内容和方法。
三、水土保持方案投资
本项目水土保持总投资48.96万元,其中主体已列水土保持投资21.91万元,方案新增水土保持投资27.05万元。方案新增投资中,工程措施费0.12万元,植物措施费0.83万元,施工临时工程费3.53万元,监测措施费用3.97万元,独立费用9.91万元,基本预备费1.10万元,水土保持补偿费7.588万元(免征)。
四、工作要求
(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。
(二)依据批准的水土保持方案开展水土保持初步设计和施工图设计,按程序报经有关部门审核,作为水土保持措施实施的依据。无设计的水土保持措施,不得通过水土保持设施自主验收。
(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。
(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间应将水土保持监测季报在其官方网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。
(五)落实并做好水土保持监理工作,确保水土保持工程建设质量和进度。
(六)及时按规定缴纳水土保持补偿费。在工程建设中,严格按照审批的水土保持方案,完成各项的水土保持措施,并接受我局的监督检查。
(七)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照“渝水﹝2016﹞83号”规定办理。
(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。
(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。
(十)本行政许可决定有效期为三年,自签发之日起计算。
附件:

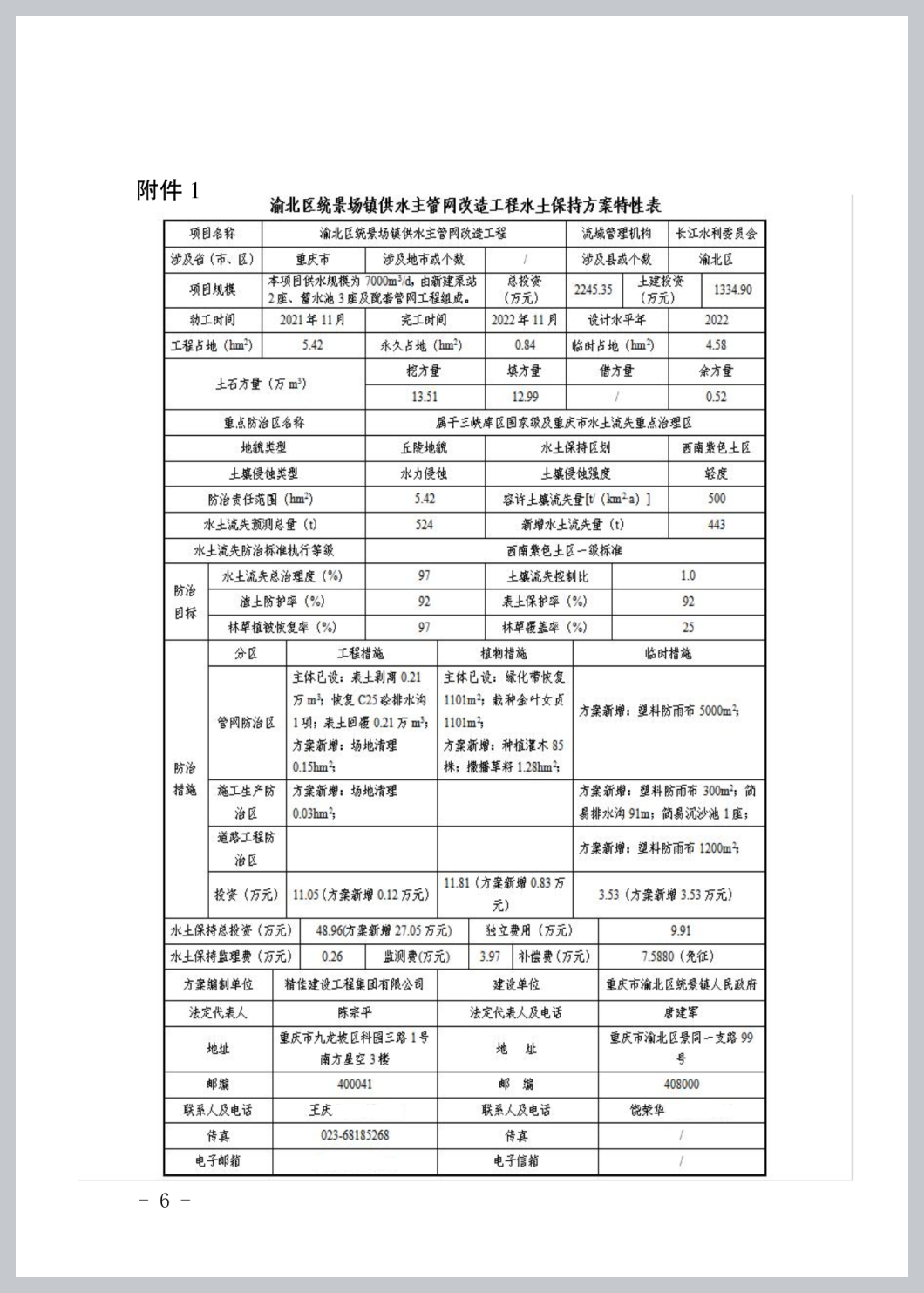

1.渝北区统景场镇供水主管网改造工程水土保持方案特性表

2.渝北区统景场镇供水主管网改造工程水土保持方案报告书专家评审意见

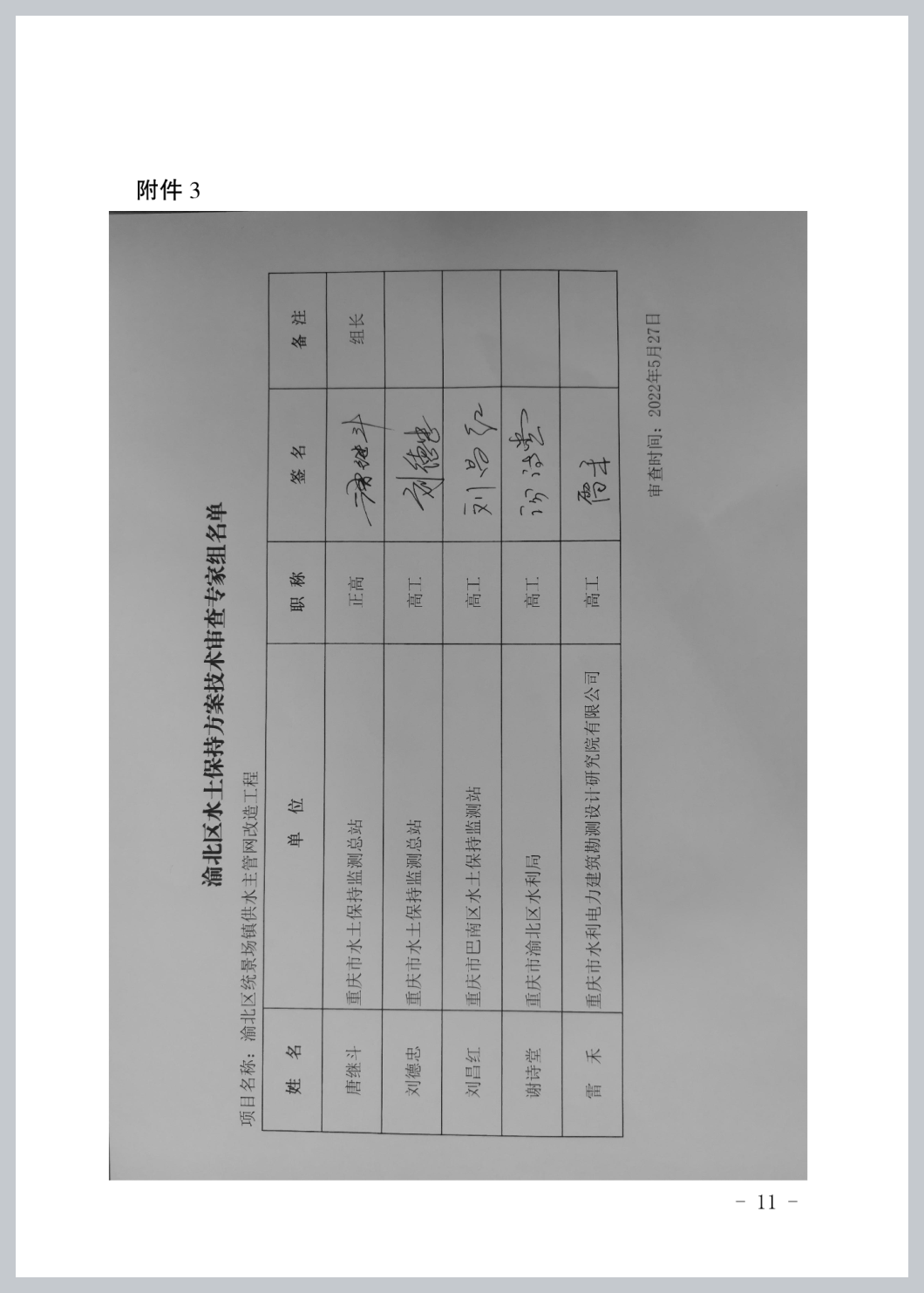

3.专家组名单
重庆市渝北区水利局
2022年6月14日
