重庆市渝北区水利局关于渝北区红岩水库除险加固工程初步设计准予行政许可的决定
新桥水库管理所:
你所《关于审批〈渝北区红岩水库除险加固工程初步设计报告〉的请示》(渝北新桥〔2022〕5号)及有关资料收悉。我局组织专家对《渝北区红岩水库除险加固工程初步设计报告》进行了评审,根据专家审查意见,现对渝北区红岩水库除险加固工程初步设计作出准予行政许可决定。
一、工程概况
红岩水库位于渝北区王家街道大屋村,属于嘉陵江水系后河支流。水库集雨面积1.665km2,最大坝高13.75m,总库容为20.21万m3,正常库容10.80万m3,死库容4.95万m3,是一座以防洪、灌溉为主兼有养殖等综合效益的小(2)型水库。
根据《水库大坝安全评价导则》(SL258—2017)和《水库大坝安全鉴定办法》(水利部水建管﹝2003﹞271号)的分类标准,红岩水库大坝安全综合评价鉴定为三类坝,属病险水库。
二、工程建设条件
(一)洪水标准
同意选取的洪水标准、设计洪水计算方法。设计洪水标准重现期为20年一遇,相应洪峰流量25m3/s,相应下泄流量16.7m3/s;校核洪水重现期为200年一遇,相应洪峰流量41.5m3/s,相应下泄流量27.3m3/s。
(二)工程地质
同意水库区域地质环境、主要建筑物工程地质以及天然建筑材料的评价意见。
三、工程除险加固设计
(一)工程等级及主要参数
红岩水库除险加固后,水库正常蓄水位371.80m,设计洪水位373.48 m,校核洪水位374.14m,死水位368.66m,总库容20.21万m3,正常库容10.80万m3,死库容4.95万m3。根据《水利水电工程等级划分及洪水标准》(SL252—2017)的规定,红岩水库属Ⅴ等小(2)型水利工程,主要建筑物工程等级为5级,次要建筑物为5级,大坝防洪标准为20年一遇洪水设计,200年一遇洪水校核。
(二)大坝工程
1.封闭坝顶防浪墙
同意坝顶防浪墙封闭方案。因嵌固土工膜,拆除原防浪墙重建,并新建防浪墙长18.0m形成封闭。防浪墙高0.7m,顶高程保持现状375.10m。利用拆除条石砌筑,基础为坝顶C20砼路沿。
2.坝基(肩)和坝体防渗
鉴于难以查明较大渗流量产生的原因与具体渗漏部位,基本同意设计采用的坝体土工膜防渗+坝基(肩)帷幕灌浆防渗方案。
(1)坝体土工膜防渗
拆除原坝面砼预制块,对现状坝坡进行修整,在坝顶设C20砼路沿,高程371.10m处设C20砼齿墙,坝坡坡比依次为1:1.66、1:2.3,依次铺设0.1m厚C20预制砼块护坡、0.1m厚粗砂垫层、复合土工膜(两布一膜)、0.1m厚粗砂垫层及砼预制块护坡。沿上游坝脚及大坝与岸坡交接处设C20砼齿墙(兼灌浆平台),宽2.0m。上游坝脚齿墙顶部高程为361.15m,两岸延伸至坝顶高程,嵌入基岩深度不小于0.5m。土工膜嵌入灌浆平台、齿墙及坝顶砼路沿内。灌浆平台与齿墙每10m设置一道伸缩缝,缝宽2cm,设橡胶止水带,沥青杉木板填缝。
(2)坝基(肩)帷幕灌浆防渗
防渗标准采用基岩的透水率q≤10Lu,两岸至水库正常蓄水位与基岩透水率q≤10Lu的相交位置,并根据先导孔压水试验成果最终确定灌浆深度。帷幕灌浆为单排布孔,沿灌浆平台中心线布置,孔距2.0m,向左坝肩延伸20m,向右坝肩延伸9m,帷幕线全长140m,71孔。
3.下游坝坡修复

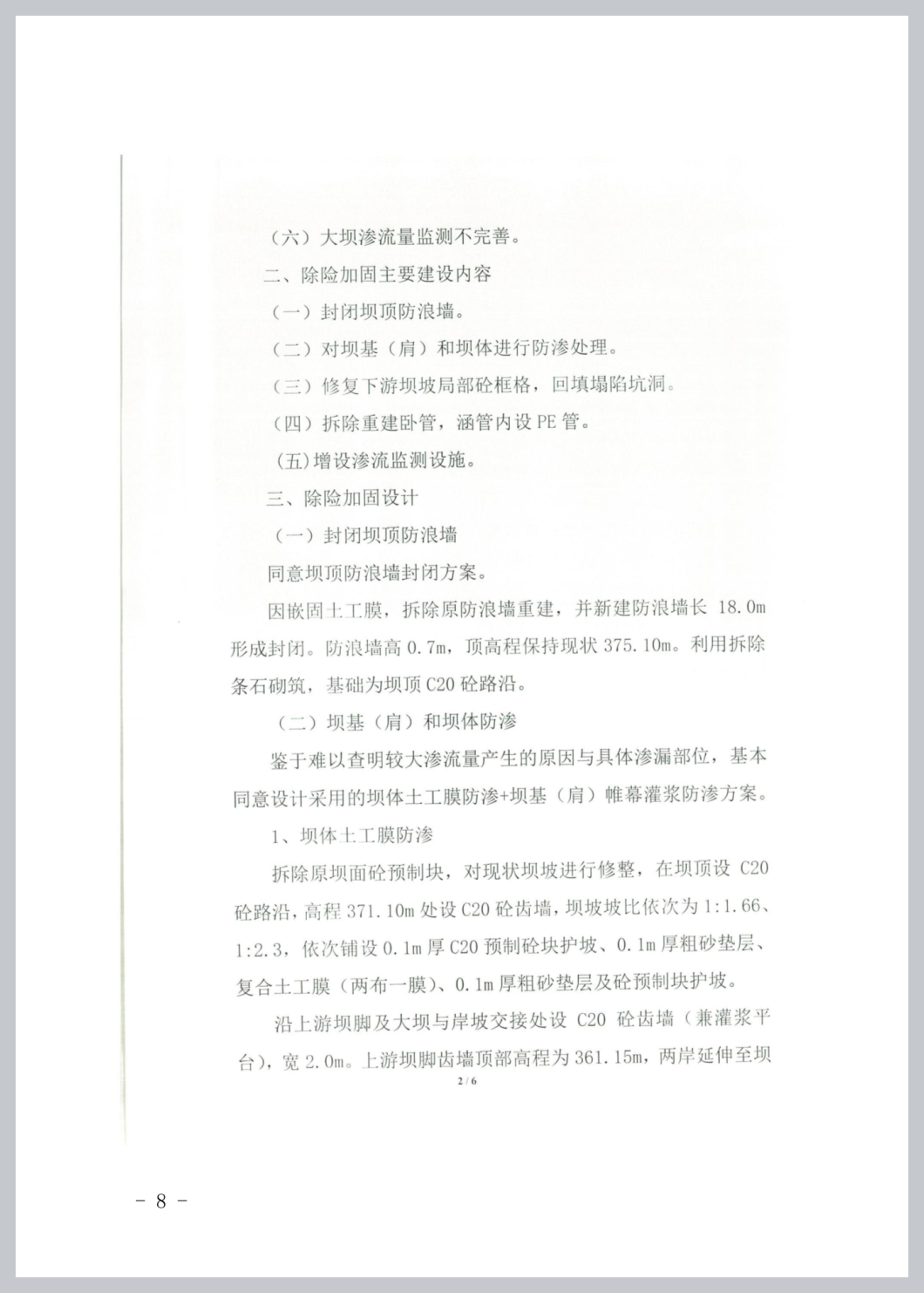

清除塌陷坑洞松动土体,填筑夯实整平,恢复原坝面形状,并用C20砼棱格植草皮护坡;按原结构尺寸修复局部错动断裂的砼框格。

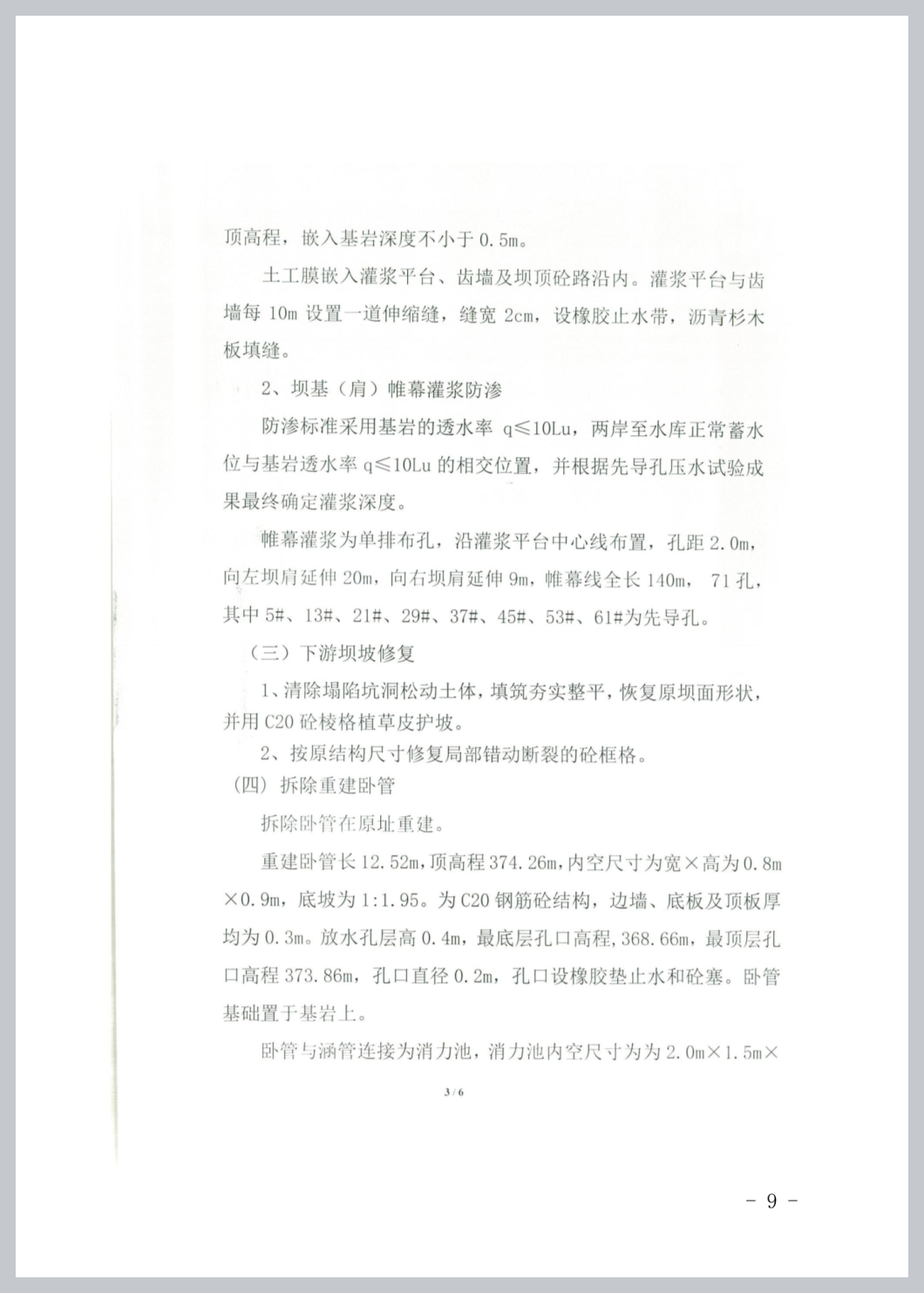

(三)放水设施
1.拆除重建卧管
拆除卧管在原址重建C20钢筋砼。重建卧管长12.52m,顶高程374.26m,底坡为1:1.95,边墙、底板及顶板厚均为0.3m。放水孔层高0.4m,最底层孔口高程368.66m,最顶层孔口高程373.86m,孔口直径0.2m,孔口设橡胶垫止水和砼塞,卧管基础置于基岩上。卧管与涵管连接为C20钢筋砼消力池,底板、侧墙、顶板厚均为0.3m,消力池基础置于基岩上。

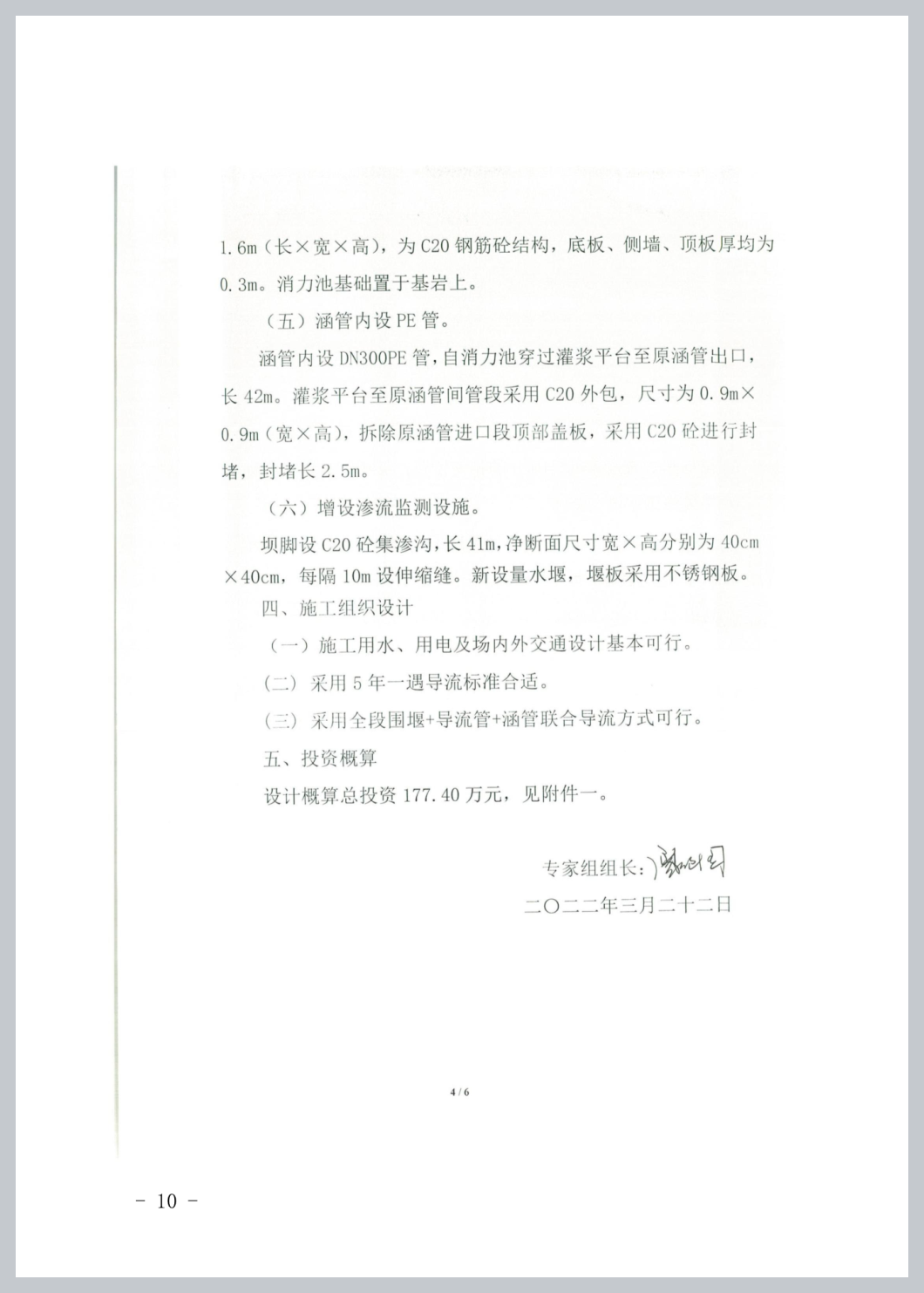

2.涵管内设PE管
涵管内设DN300PE管,自消力池穿过灌浆平台至原涵管出口,长42m。灌浆平台至原涵管间管段采用C20外包,拆除原涵管进口段顶部盖板,采用C20砼进行封堵。
(四)监测设施
增设渗流监测设施。坝脚设C20砼集渗沟,长41m,净断面尺寸宽×高分别为40cm×40cm,每隔10m设伸缩缝。新设C20砼量水堰,堰板采用不锈钢板。
四、施工组织设计
水库除险加固工程的施工组织设计基本可行。
(一)施工导流方式:采用枯期全段围堰挡水,导流管结合涵管的导流方式导流,全段围堰+导流管+涵管联合导流方式。
(二)施工总工期为5个月。
五、工程管理
新桥水库管理所作为项目业主负责本工程的建设和建成后运行及管理。
六、工程投资及资金筹措

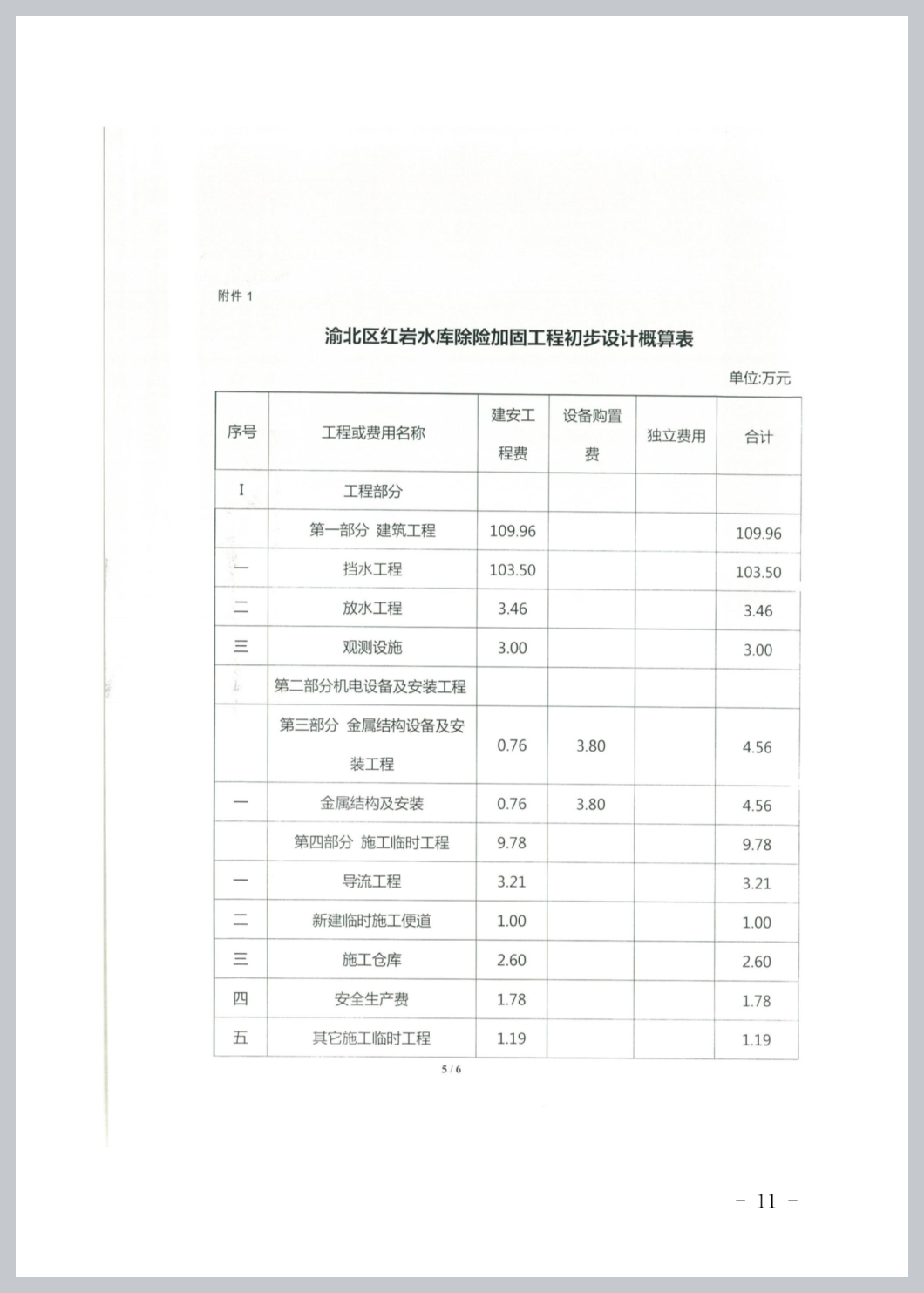

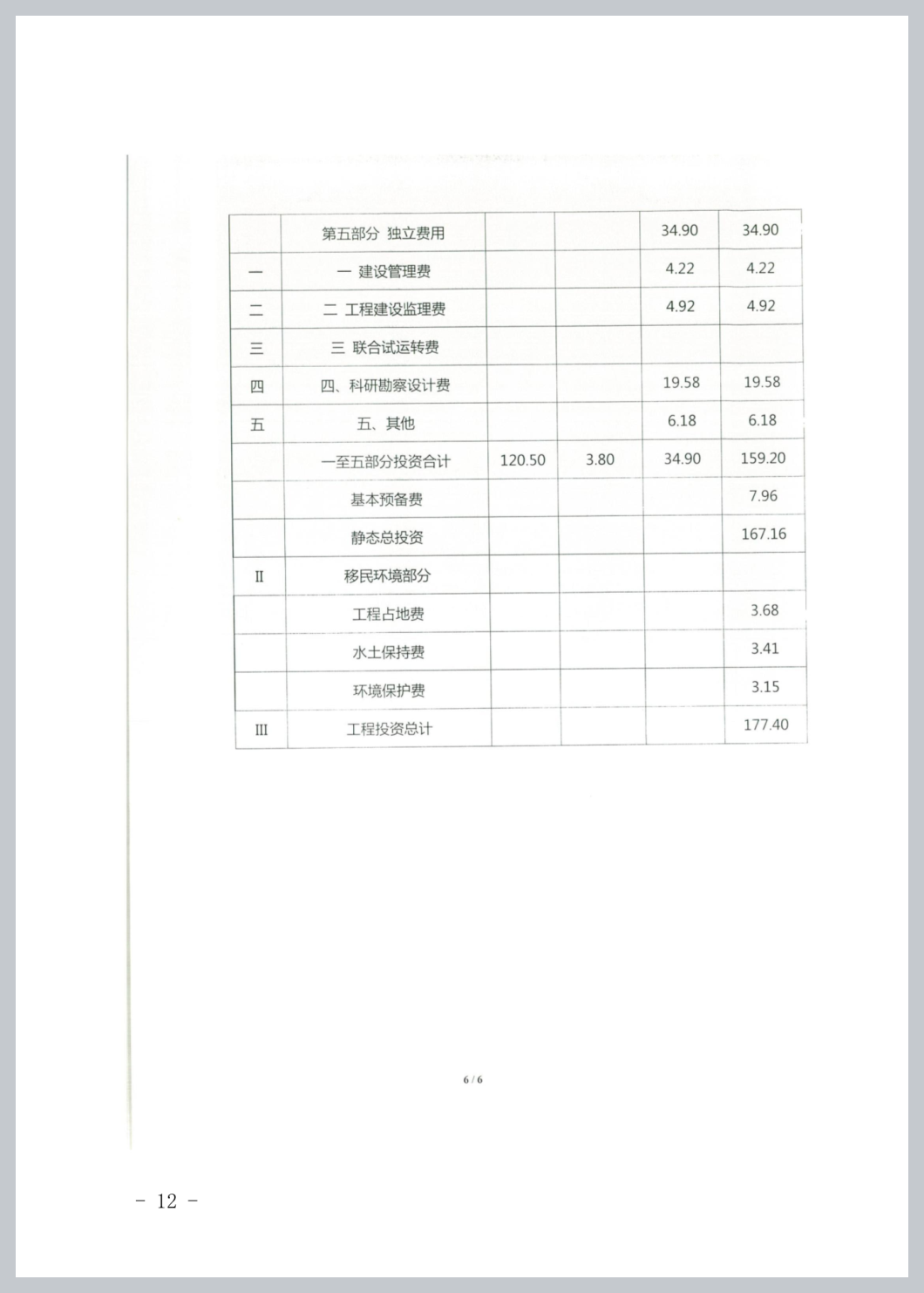

本工程概算总投资177.40万元,其中:建筑工程109.96万元,金属设备购置及安装费4.56万元,施工临时工程9.78万元,独立费用34.90万元,基本预备费7.96万元,工程占地费3.68万元,水土保持费3.41万元,环境保护费3.15万元。
资金来源为区级财政资金177.40万元。
七、其他
(一)请你所完善开工建设相关手续,并向渝北区水利局申报工程质量监督和安全监督备案;并按照渝水办建〔2019〕18号要求,在施工现场明显部位设立质量终身责任制公示牌。
(二)严格落实项目法人责任制、招标投标制、建设监理制、合同管理制等制度,加强合同履约监督,确保工程质量,按期完成工程建设任务。
(三)工程施工过程中,严格控制工程建设内容和标准,严禁随意进行设计变更,确需变更批复内容,应在充分论证的基础上,编制设计变更报告,按程序报批后方可实施。
(四)工程开工后,按时上报建设进度和投资进度等基本情况。
(五)本行政许可决定有效期为两年,自签发之日起计算。期满后,若工程未开工建设,本许可决定自行失效。

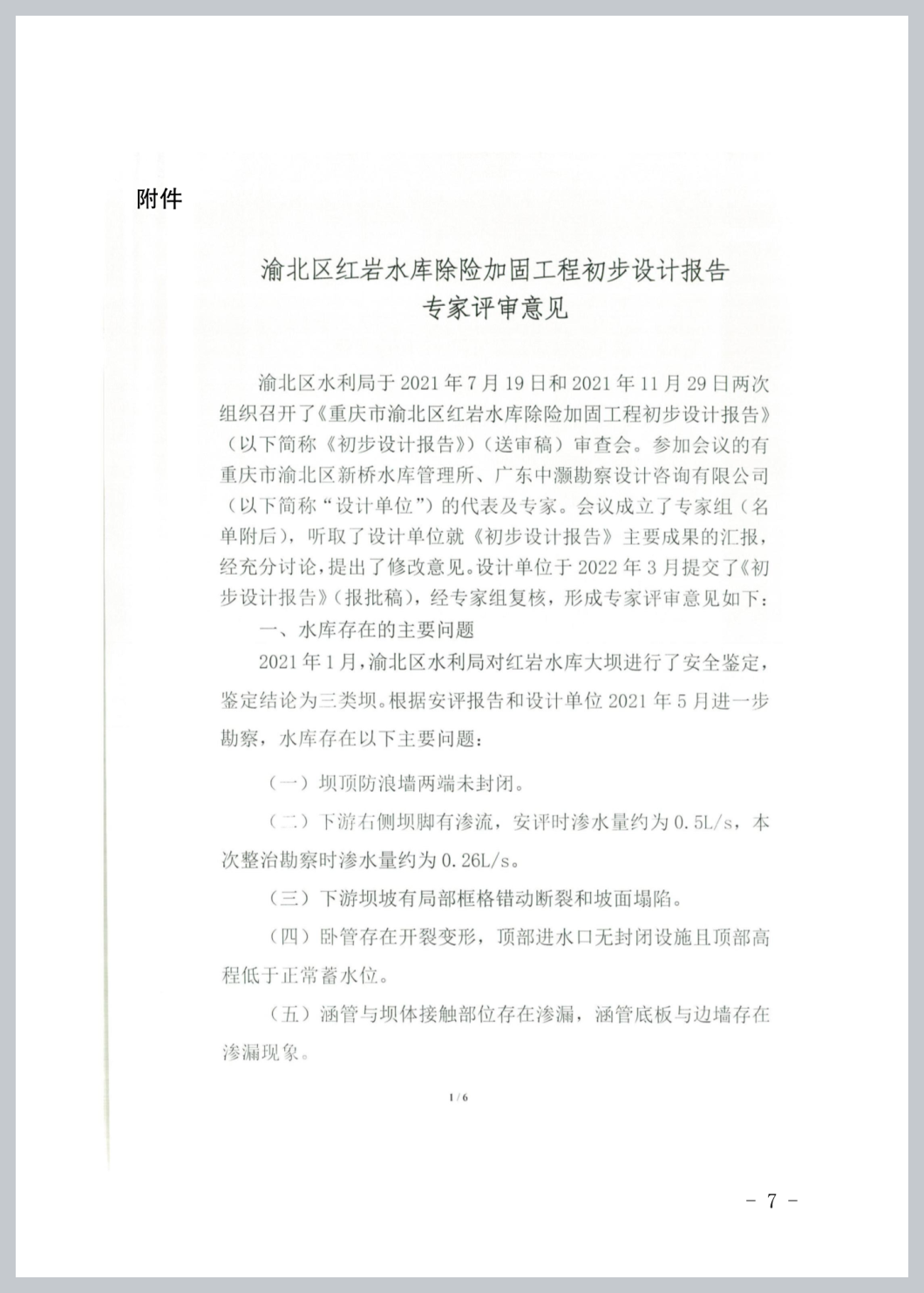

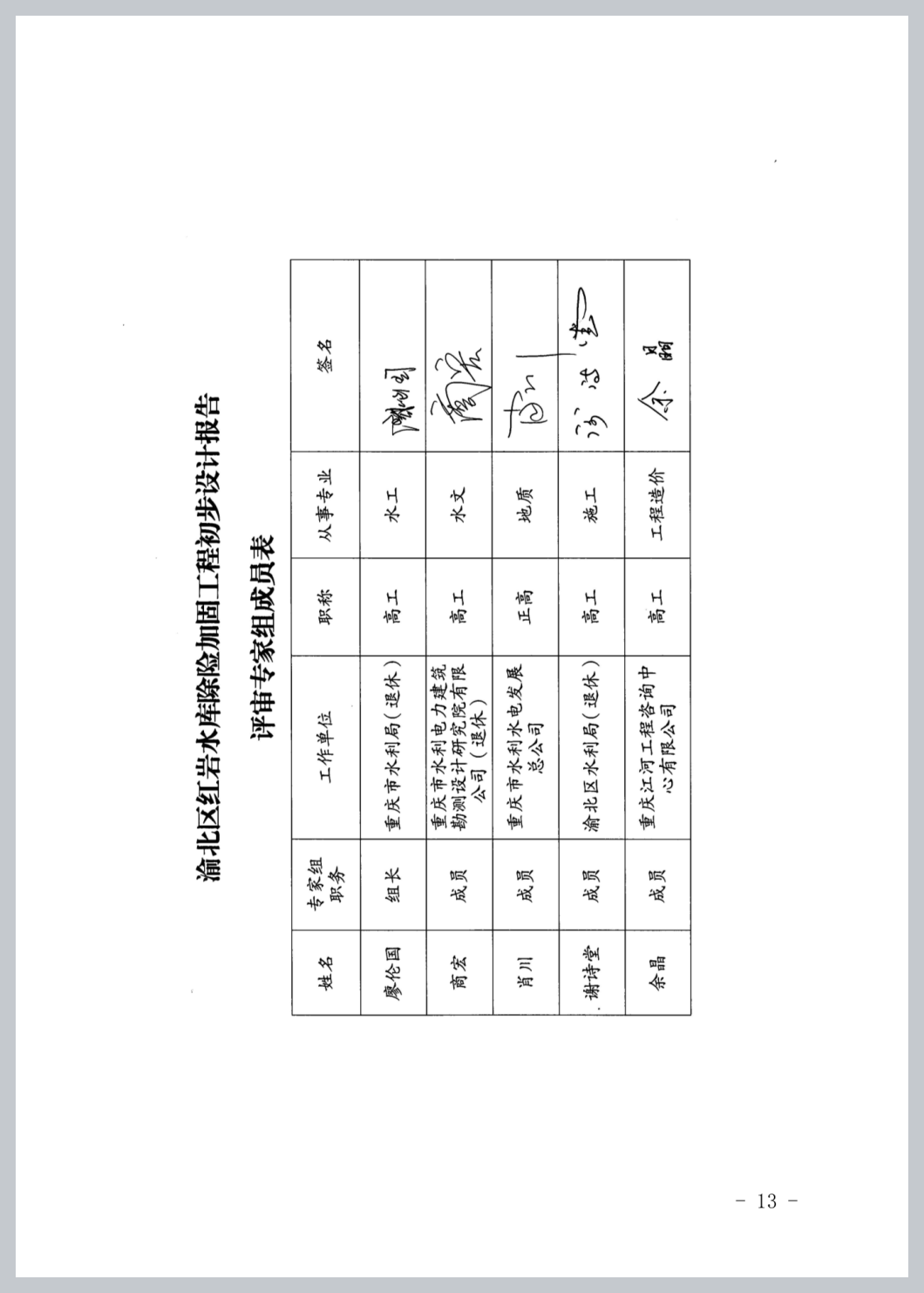

附件:渝北区红岩水库除险加固工程初步设计报告专家评审意见
重庆市渝北区水利局
2022年3月31日
